プロジェクトマネージャ午前II 選択式平成29年 春期スケジュール・タイム・クリティカルパス管理
問 10 / 25
平成29年 春期 午前II 問10

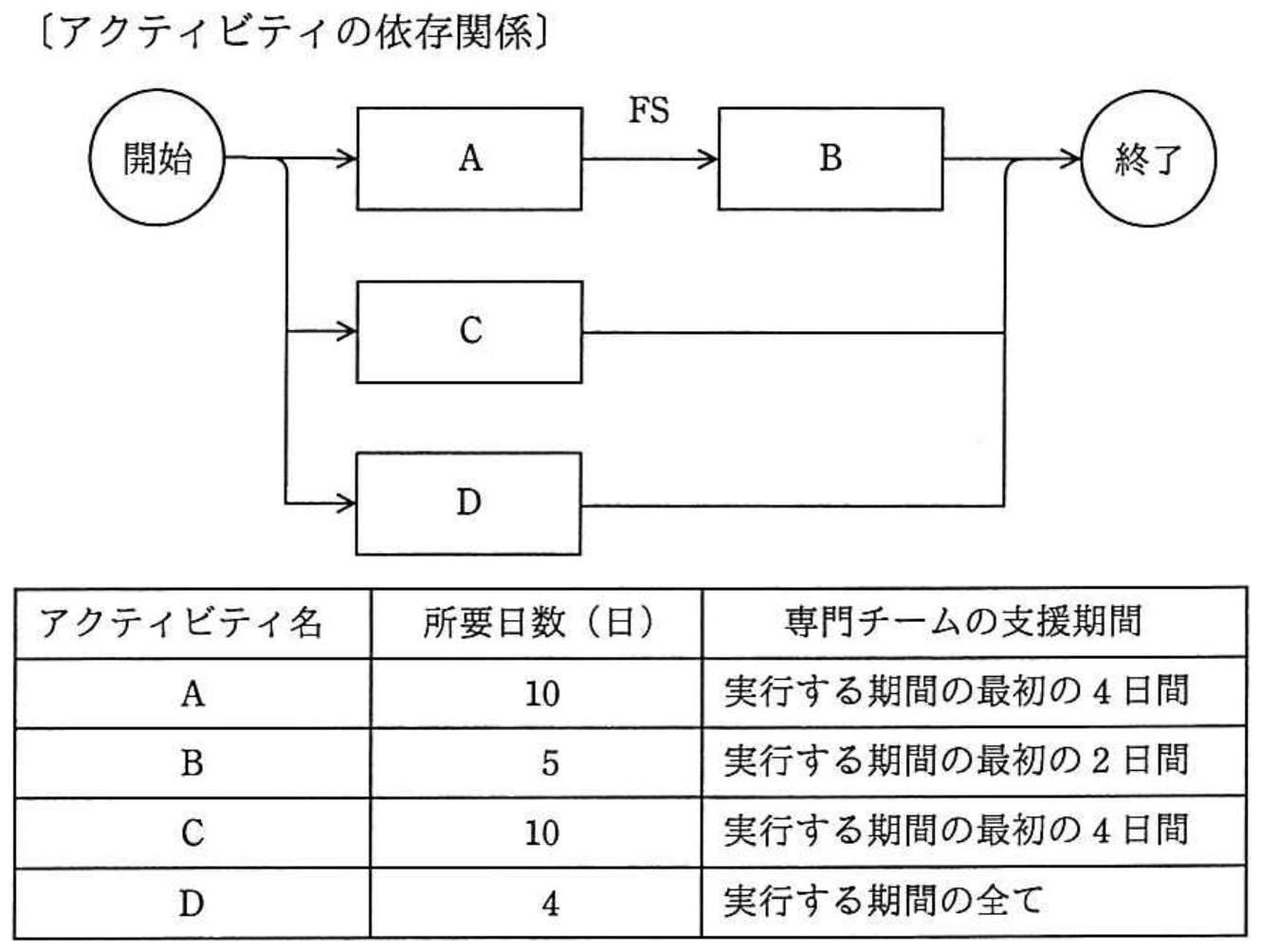

四つのアクティビティ A~D によって実行する開発プロジェクトがある。図は,各アクティビティの依存関係を PDM(プレシデンスダイアグラム法)によって表している。各アクティビティの実行に当たっては,専門チームの支援が必要である。条件に従ってアクティビティを実行するとき,開発プロジェクトの最少の所要日数は何日か。
〔アクティビティの依存関係〕
〔条件〕
・各アクティビティの所要日数及び実行に当たっての専門チームの支援期間は,次のとおりである。
・専門チームは,同時に複数のアクティビティの支援をすることはできない。
・専門チームは,各アクティビティを連続した日程で支援する。
・専門チーム以外の資源に各アクティビティ間の競合はない。
〔アクティビティの依存関係〕
〔条件〕
・各アクティビティの所要日数及び実行に当たっての専門チームの支援期間は,次のとおりである。
・専門チームは,同時に複数のアクティビティの支援をすることはできない。
・専門チームは,各アクティビティを連続した日程で支援する。
・専門チーム以外の資源に各アクティビティ間の競合はない。
