プロジェクトマネージャ午前II 選択式令和7年 秋期スケジュール・タイム・クリティカルパス管理
問 7 / 25
令和7年 秋期 午前II 問7

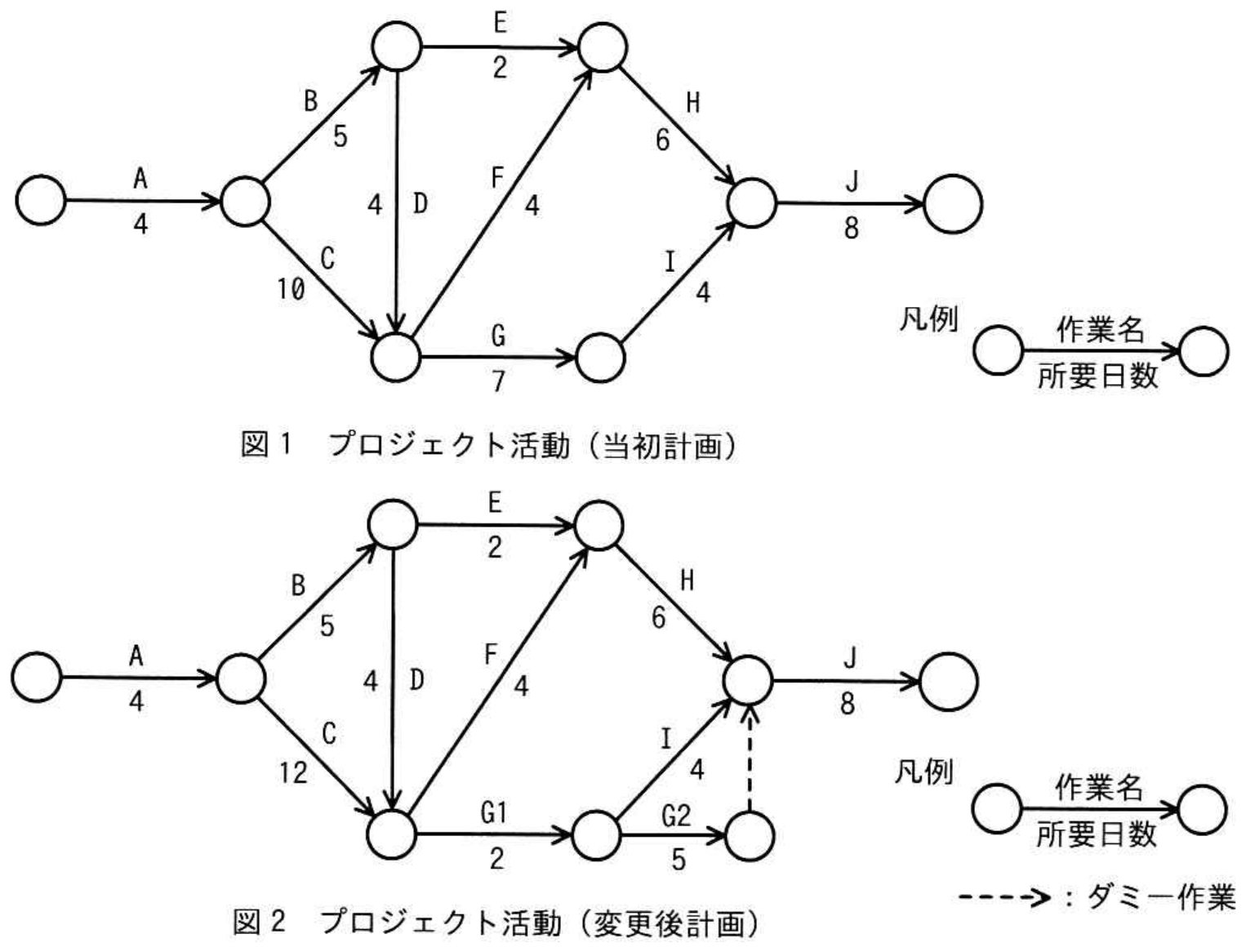

図1に示すプロジェクト活動は,作業Cの終了がこの計画から2日遅れたので,このままでは当初に計画した総所要日数で終了できなくなった。
作業を見直したところ,作業Iは作業Gの全てが完了していなくても開始できることが分かったので,ファストトラッキングを適用して,図2に示すように計画を変更した。計画変更後の総所要日数は当初計画と比べてどのように変化するか。
作業を見直したところ,作業Iは作業Gの全てが完了していなくても開始できることが分かったので,ファストトラッキングを適用して,図2に示すように計画を変更した。計画変更後の総所要日数は当初計画と比べてどのように変化するか。

クリックで拡大表示
【選択肢】
選択肢をクリックして回答してください(回答後に正誤判定と解説が表示されます)
