プロジェクトマネージャ午前II 選択式令和6年 秋期スケジュール・タイム・クリティカルパス管理
問 6 / 25
令和6年 秋期 午前II 問6
四つのアクティビティ A~D によって実行する開発プロジェクトがある。図は,各アクティビティの PDM (プレシデンスダイアグラム法) における依存関係を表す。条件に従ってアクティビティを実行するとき,この開発プロジェクトの最少所要日数は何日か。

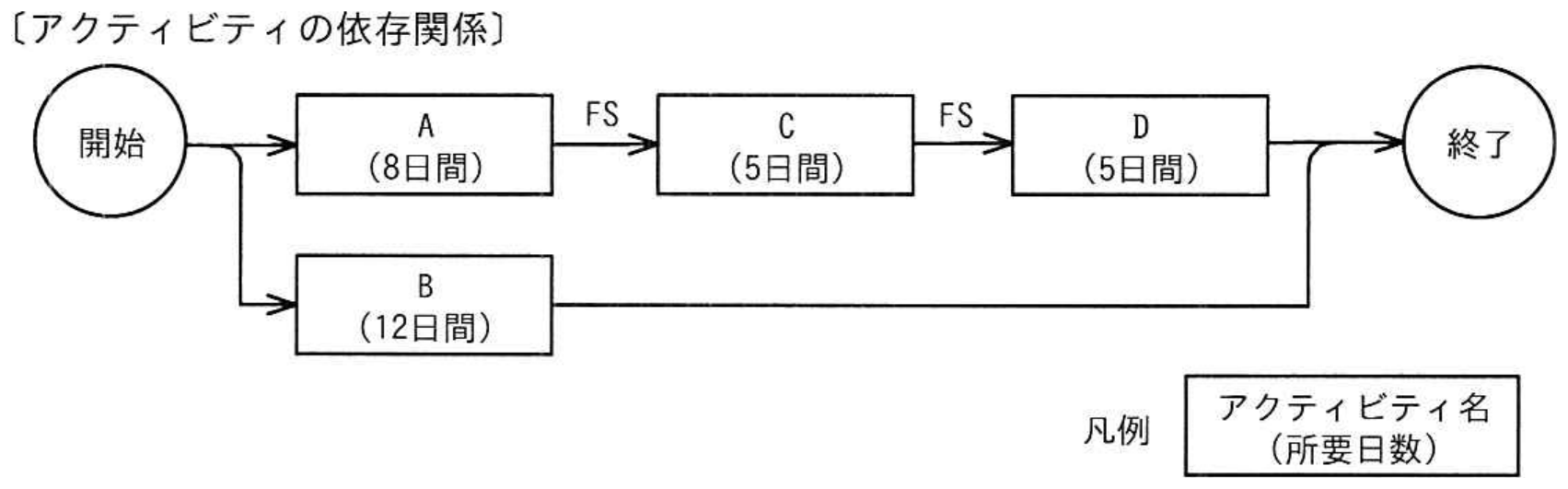

〔アクティビティの依存関係〕
〔条件〕
・各アクティビティは,最終 3日間に,連続して試験設備を使用する。
・試験設備は 1台であって,同時に複数のアクティビティが使用することはできない。
・試験設備以外の資源にアクティビティ間の競合はない。
〔アクティビティの依存関係〕
〔条件〕
・各アクティビティは,最終 3日間に,連続して試験設備を使用する。
・試験設備は 1台であって,同時に複数のアクティビティが使用することはできない。
・試験設備以外の資源にアクティビティ間の競合はない。
