プロジェクトマネージャ午後I 事例記述平成31年 春期
午後I 問2

問2 IoTを活用した工事管理システム構築プロジェクトにおけるステークホルダ調整

テーマ:IoTを活用した工事管理システム構築プロジェクトにおけるステークホルダ調整
左右2分割表示:左側の問題文をスクロールしながら右側の設問に解答できます

長文事例本文

図表クリックで拡大
問2 IoTを活用した工事管理システムの構築に関する次の記述を読んで,設問1〜4に答えよ。  G社は,中堅の土木工事業の企業である。最近は,東南アジア諸国の経済発展に伴い,海外における道路,ダムなどの公共のインフラストラクチャ(以下,公共インフラという)構築のための工事の受注が増えている。G社は,厳しい環境での工事遂行力の高さを強みにして業容を拡大してきたが,最近では受注競争が激化しており,他社に対する競争力の強化が必要となっている。G社の経営陣は,この状況に対応するために,工事遂行力の更なる強化を目的として,IoTを活用した工事管理システム(以下,G社工事管理システムという)を構築することを決定した。  G社工事管理システムは,遠隔地の工事において,現場の進捗状況を可視化し,それを,現場,本社,顧客オフィス(以下,各拠点という)間でタイムリに共有することで,工事関係者間の認識の違いを無くし,確実に工事を遂行することを目的としている。 〔顧客の状況〕  G社は,X国において,来年4月に開始する工事(以下,X国新工事という)を受注した。X国は,現在国を挙げて近代化を進めており,公共インフラの構築が急務となっている。そのため,X国の工事では,納期に遅れた場合には多額の損害賠償金を支払わなければならない,という契約が慣例となっている。  G社は,X国の公共インフラの構築に早くから参入し,複数の工事を受注している。X国の工事現場は山間部などの遠隔地が多く,高い工事遂行力が必要である。最近は,近代化を加速したいX国の方針によって,工事期間の短縮を求められている。  G社は,X国新工事に対し,G社工事管理システムを適用して従来よりも短い期間で完了させることを提案し,受注に至っている。したがって,G社工事管理システム構築プロジェクト(以下,G社プロジェクトという)を来年3月末までの10か月間で完了させることが必達である。G社プロジェクトのプロジェクトマネージャ(PM)には,システム部のH課長が任命された。 〔G社工事管理システムの概要〕  G社工事管理システムでは,次に示す機能を実装する。 ・ドローンに装着したデバイスによって工事現場を撮影して,収集した画像データをIaaS上のサーバに蓄積する機能 ・建設機械に取り付けたデバイスによって稼働状況データを収集して,IaaS上のサーバに蓄積する機能 ・IaaS上のサーバに蓄積されたデータを分析して,工事進捗レポートを作成する機能 ・通信機能付きタブレット端末に,各拠点のニーズに沿った情報を迅速に提供する機能 ・問題が発生した場合に各拠点間で対応策を協議するための,タブレット端末のWeb会議機能 ・対応策をタブレット端末上の工事図面に表示し,現場へ正確にフィードバックする機能 〔WBSの作成〕  H課長は,G社プロジェクトのスコープを定義することから始めた。H課長は,まず,G社工事管理システムを構成する全ての要素を拾い出した。それにプロジェクトマネジメントの要素を加え,図1に示すWBSを作成した。

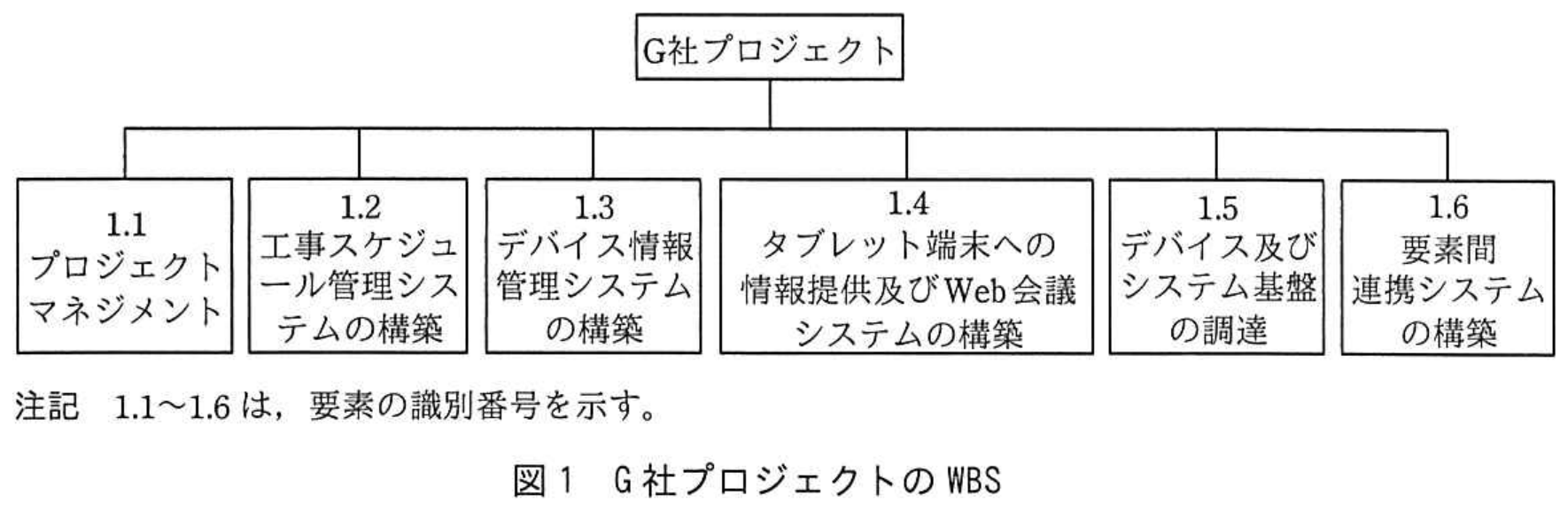

図1 G社プロジェクトのWBS 拡大
図1 G社プロジェクトのWBS
 次に,H課長は,①これらの六つの要素に関わる作業を全て完了すれば,G社プロジェクトは確実に完了しているといえる関係であることを確認した。 〔プロジェクトマネジメントの要素のリスクへの対応〕  H課長は,プロジェクトマネジメントの要素について,リスクを特定し,評価した。H課長は,今回のプロジェクトの経緯から,②G社プロジェクトが遅延するリスクがG社に非常に大きな影響を与えると考慮した。その対応策として,プロジェクトマネジメントオフィス(PMO)を設置し,G社プロジェクトの要素全体の進捗状況の監視を強化することにした。PMOの設置に当たっては,③図1から確認できるG社プロジェクトの特性を考慮した人選を行った。 〔他の要素のリスクへの対応〕  図1のプロジェクトマネジメントの要素以外の他の要素については,次のようにリスクを特定し,評価して対応を行った。 ・工事スケジュール管理システムの構築:リスクとしては,工事スケジュール管理システムを新規開発した場合,開発スケジュールが遅延することが想定される。H課長は,工事スケジュール管理機能の仕様に合ったソフトウェアパッケージが数多く販売されていることを確認した。そこで,開発スケジュールが遅延するリスクを回避するために,工事スケジュール管理システムは新規開発せず,工事スケジュール管理機能を備えたソフトウェアパッケージを採用することにした。ただし,その採用に当たっては,④G社プロジェクトの要求事項を満たす機能を備えたものを選定する必要があると考えた。 ・デバイス情報管理システムの構築:リスク源としては,新技術に対応するための技術習得に必要な期間の長期化が想定される。H課長は,G社工事管理システムを確実に来年4月から稼働させることがG社にとって最重要であり,⑤G社の競争力強化の方向性から判断して,ドローンなどの新技術への対応をG社で内製化する必要はないと考え,デバイスベンダからアプリケーションプログラムも含めて調達することにした。また,日本における法規制の状況から考えて,⑥新技術への対応に対する別の観点のリスクを回避するために,事前にX国の関係機関に確認することがあると判断した。確認の結果,下線⑥の観点についてのリスクはないことの確証を得た。 ・タブレット端末への情報提供及びWeb会議システムの構築:リスク源としては,各拠点のニーズの把握に手間取ることが想定される。ただし,各拠点のニーズは相互に影響する可能性は少なく,プロジェクト全体のスケジュールへの影響は小さいと考えた。 ・デバイス及びシステム基盤の調達:要求に合うデバイスやIaaSのサービスが調達できないことがリスク源であるが,X国でも最近は急速なIT化が進み,既に多くの企業が多様なデバイスやIaaSのサービスを提供している。選択肢は広く,リスクは軽減できると考えた。 ・要素間連携システムの構築:個別の要素内での連携機能は既に確認しているが,システム全体として要求機能を実現できないというリスクが想定される。これに対しては,早い段階から各ベンダを交えた連携テストによる検証を繰り返し実施することで,リスクは軽減できると考えた。 〔IoTを活用したプロジェクトの特性〕  H課長は,これまでの結果を踏まえ,表1に示すG社プロジェクトのステークホルダの一覧表を作成した。

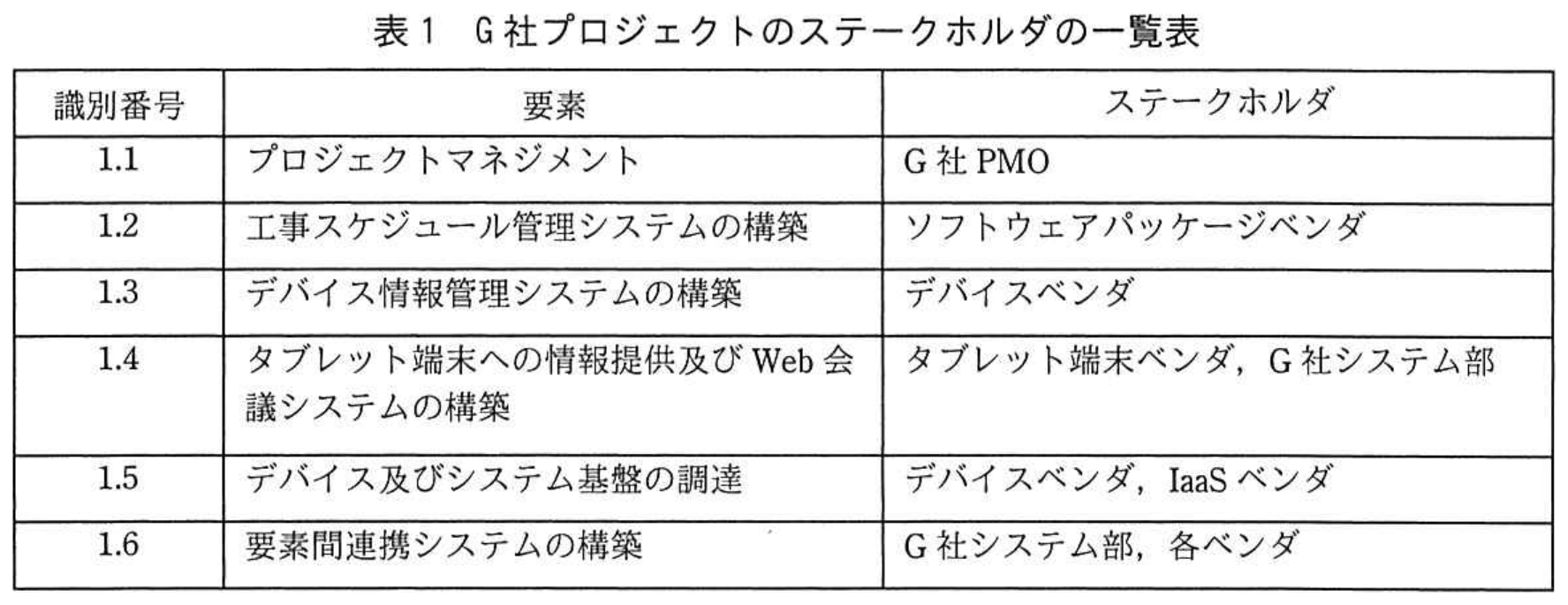

表1 G社プロジェクトのステークホルダの一覧表 拡大
表1 G社プロジェクトのステークホルダの一覧表
 H課長は,表1を参照し,⑦IoTを活用したシステム開発プロジェクトの場合,従来のシステム開発プロジェクトと比較して,マネジメントを難しくする特性があると考えた。

設問一覧 & 解答・演習

まずは解答を作成してみましょう。「解答例を見る」をクリックするとIPA公式解答例と採点基準が開きます。

設問1記述問題
制限字数:30 字以内
〔WBSの作成〕について,H課長が,本文中の下線①の確認を行ったのはなぜか。30字以内で述べよ。
0 / 30 文字
設問2(1)記述問題
制限字数:35 字以内
〔プロジェクトマネジメントの要素のリスクへの対応〕について,(1) 本文中の下線②について,H課長が考えた,G社プロジェクトが遅延するリスクがG社に非常に大きな影響を与えるとは,具体的に何を指すか。35字以内で述べよ。
0 / 35 文字
設問2(2)記述問題
制限字数:30 字以内
〔プロジェクトマネジメントの要素のリスクへの対応〕について,(2) 本文中の下線③について,H課長が,G社プロジェクトの特性を考慮して行った人選とはどのような人選か。30字以内で述べよ。
0 / 30 文字
設問3(1)記述問題
制限字数:35 字以内
〔他の要素のリスクへの対応〕について,(1) 本文中の下線④について,H課長が工事スケジュール管理機能以外にソフトウェアパッケージが備えるべきと考えた,G社プロジェクトの要求事項を満たす機能とは何か。35字以内で述べよ。
0 / 35 文字
設問3(2)記述問題
制限字数:30 字以内
〔他の要素のリスクへの対応〕について,(2) 本文中の下線⑤について,H課長が,G社の競争力強化の方向性から,G社で内製化する必要はないと判断した理由は何か。30字以内で述べよ。
0 / 30 文字
設問3(3)記述問題
制限字数:30 字以内
〔他の要素のリスクへの対応〕について,(3) 本文中の下線⑥について,H課長が新技術への対応に対する別の観点のリスクを回避したいと考え,事前にX国の関係機関に確認したことは何か。30字以内で述べよ。
0 / 30 文字
設問4記述問題
制限字数:35 字以内
〔IoTを活用したプロジェクトの特性〕について,H課長が本文中の下線⑦で考えた,従来のシステム開発プロジェクトと比較して,IoTを活用したシステム開発プロジェクトのマネジメントを難しくする特性とは何か。35字以内で述べよ。
0 / 35 文字
午後I長文記述の得点力を引き上げる定番対策書Amazon・楽天 公式提携
PR
三好 康之 著 / 翔泳社

情報処理教科書 プロジェクトマネージャ 2026~2027年版

💡 推薦ポイント:プロジェクトマネージャ試験の午前II対策から午後Iの記述パターン、午後II論文の構成法まで体系的に習得できます。
※本リンク先はプロモーション(アフィリエイト広告)が含まれています
【出題趣旨】IPA公式発表
IoT を活用したシステム開発プロジェクトでは,プロジェクトマネージャ(PM)は従来のシステム開発工程 のマネジメントだけではなく,広範なステークホルダの統率や広範なステークホルダとの調整,組織の戦略を 達成するためのプロジェクト組織を横断したマネジメントを役割として担うことが求められる。 本問では,IoT を活用したプロジェクトを題材として,WBS の作成,リスクマネジメントに関する実践的な 能力を問うとともに,IoT を活用したプロジェクトで要求される新たなPM の役割について理解しているかど うかを問う。
【採点講評】IPA公式発表
問2では,IoT を活用した工事管理システムの構築プロジェクトの計画作成について出題した。全体として 正答率は高く,おおむね理解されていた。 設問1 は,“納期に遅れると損害賠償金を請求されるから”など,スコープの定義のプロセスの範囲を逸脱 した解答が散見された。WBS を作成する際の基本的なルールである“100 パーセントルール”を理解して,正 しく解答してほしかった。 設問2(2)は,正答率が低かった。“X 国工事経験者”という誤った解答が多く,X 国新工事のPMO と混同し ている受験者も多かった。G 社プロジェクトの進捗状況を確認するためのPMO の要員を選定するに当たっ て,WBS から確認できるG 社プロジェクトの特性を考慮した上で,各要素の内容を理解し,進捗状況を把握 できる要員が求められる点を,十分に理解してほしかった。
本番形式・制限時間付きで演習する
