問1 コンタクトセンタにおけるサービス利用のための移行に関する次の記述を読んで,設問1〜3に答えよ。  E社は,コンタクトセンタのシステム構築を得意としてきたSI事業者である。近年では次世代型コンタクトセンタサービス(以下,E社サービスという)を立ち上げて,コンタクトセンタをもつ企業向けにサービスを提供し,事業を拡大している。  E社は,通信販売事業者のM社から,E社サービスへの移行案件を受注することになった。 〔M社のコンタクトセンタの概要〕  M社は,TVショッピングやカタログ通販などの注文受付や顧客からの問合せ対応の窓口として,コンタクトセンタを設置し,全国各拠点に合計約1,000名のオペレータを配置している。原則として,窓口は24時間365日の営業となっている。M社の売上は年々拡大していて,コンタクトセンタへの注文や問合せも増加し,オペレータの負荷が高まっている。当面は,オペレータの増員で対処するが,増員にも限界があり,M社の経営層は,新しい技術を活用してオペレータの負荷を軽減したいと考えている。加えて,現在,M社データセンタに設置しているコンタクトセンタのシステムは,ハードウェアが老朽化しており,保守期限が8か月後の来年2月に迫っている。そこで,M社は,現在のコンタクトセンタのシステムから,E社サービスに移行するプロジェクト(以下,M社プロジェクトという)を立ち上げることにした。  M社プロジェクトのスケジュールは,今年7月から約半年間であり,全窓口を休業することを公表済みの元日に,全国各拠点同時にE社サービスに移行する。M社プロジェクトの責任者は,M社システム部のN氏である。E社は,経験豊富なF課長をプロジェクトマネージャ(PM)に任命した。 〔E社サービスとM社の状況〕  F課長は,図1に示すE社サービスへの移行概要について,N氏に説明した。

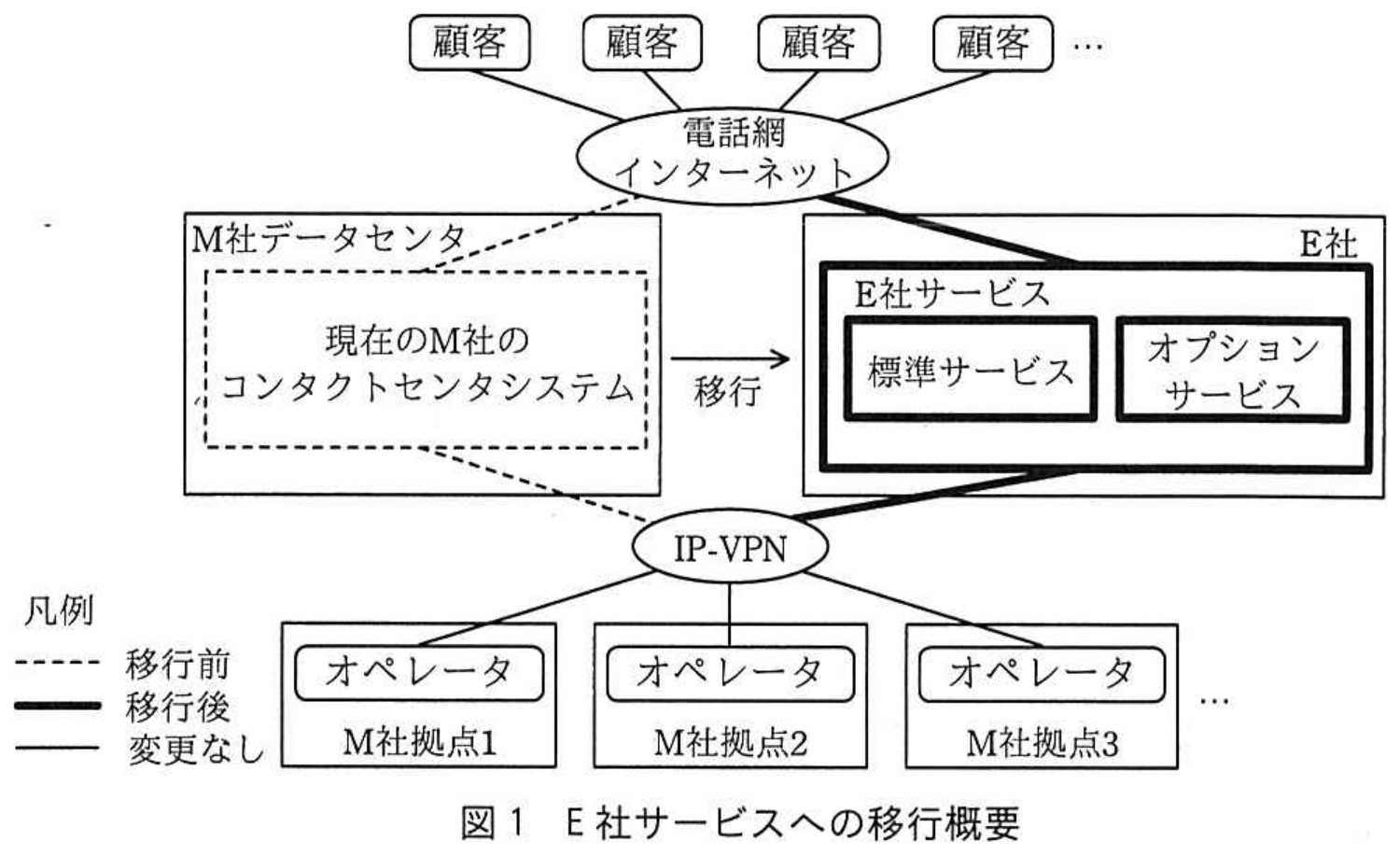

図1 E社サービスへの移行概要 拡大
図1 E社サービスへの移行概要
 E社サービスは,コンタクトセンタの業務を行うために必要な基本機能を提供する標準サービスと,自動対応機能などを提供するオプションサービスから構成される。M社のコンタクトセンタの業務は,E社サービスの標準サービスで問題なく対応できる。  自動対応機能とは,顧客がWebサイトやスマートフォン用アプリケーションプログラムから入力した問合せに対して,オペレータを介さず自動的に回答するものである。具体的には,問合せに対して,コンタクトセンタの過去の応対履歴データを基に作成した問合せ回答シナリオから回答を選択し,自動対応する。回答を選択できなかった場合は,オペレータに通知して,オペレータによる対応に切り替える。  問合せに対して自動対応機能で回答する割合(以下,自動回答率という)が高まれば,オペレータの負荷軽減という導入効果につながる。ただし,導入効果については,自動対応機能の導入後に,オペレータの負荷の分析と自動回答率の実績値を併せて評価する必要がある。自動回答率については,他社の事例などを参考に目標値を設定し,その目標値の達成に向けての作業を行う。  自動対応機能の導入前の準備作業として,回答の選択に必要な問合せ回答シナリオの登録や,回答を選択する処理を制御するパラメータの設定などを行う必要がある。自動回答率の目標値の達成に向けて,登録する問合せ回答シナリオや設定するパラメータを変更し,過去の応対履歴データを用いて自動回答率を計測する作業を繰り返すという,実証実験的な進め方になる。  自動対応機能を導入する企業は,準備作業を実施するための体制を作り,作業を行う期間を設ける必要がある。これらの対応が不十分だと,想定した準備作業の期間内に自動回答率の目標値が達成できなくなる。その場合は,準備作業の進捗状況を踏まえて,自動対応機能の導入時期や自動回答率の目標値を見直す判断が必要である。E社には自動対応機能の導入を支援する部門がある。目標値は,導入企業であるM社がE社の支援を受けて決定するが,目標達成に向けて両社が協力することが重要である。  F課長がN氏にこれらの説明をした後,1週間の質疑応答の期間を経て,F課長はN氏から,M社としてオペレータの負荷を軽減するために自動対応機能を導入する,という回答を受けた。 〔M社プロジェクトの移行条件〕  F課長は,N氏からM社プロジェクトの移行条件についてM社の希望を確認した。 (1) E社サービスへの移行の作業について  ・移行作業は,元日の0時〜24時に完了させること。  ・M社における過去のシステム移行で,移行リハーサルを実施した際,作業手順と移行時間の見積りに不備があった。その後の修正確認と再見積りも不十分で,本番の移行作業が混乱したことがあったので,同様の問題の再発を避けること。 (2) 標準サービスへの移行について  ・標準サービスへの移行については,現在提供している応対のサービスレベルを維持し,標準サービス開始日から全国各拠点の全てのオペレータが戸惑うことなく操作できること。 (3) 自動対応機能の導入について  ・自動対応機能は,標準サービスへの移行時期に合わせて導入し,標準サービス開始日にサービスを開始すること。  ・E社の支援を受け,M社がサービス開始時の自動回答率の目標値を決める。  ・M社内で,N氏の下で自動対応機能の導入前の準備作業を実施する体制を作る。この体制が効果的に機能するよう,E社が支援すること。  F課長は,M社プロジェクトの移行計画の作成に当たり,改めてM社の考えを確認するために,N氏にヒアリングした。①特に,自動対応機能のサービス開始時期を設定した背景やサービス開始時の自動回答率の目標値の決め方について詳しく確認したところ,N氏から次のような回答を得た。  ・標準サービスへの移行が最優先であり,これを確実に実施することが前提である。  ・自動対応機能は,できるだけ早くサービスを開始するよう経営層から指示されているが,新しい技術ということもあり,慎重に進めることも併せて指示されている。  ・自動対応機能のサービス開始時期やサービス開始時の自動回答率の目標値は,M社プロジェクトの進捗状況も踏まえて,N氏が最終的に判断するよう経営層から指示されている。  F課長は,これらの回答を踏まえて,移行条件への対応を具体的に検討することにした。 〔M社プロジェクトの移行条件への対応〕  F課長は,M社プロジェクトの移行条件に対し,E社として次の対応をM社に提案した。 (1) E社サービスへの移行の作業について  ・データセンタ側と各拠点の作業手順書を作成し,作業時間を見積もる。  ・M社における過去のシステム移行時の状況を踏まえて,②移行リハーサルを2回実施する。 (2) 標準サービスへの移行について  ・全国各拠点の全てのオペレータが,標準サービス開始日から戸惑うことなく操作できるようになるための訓練を実施する。標準サービス開始までに全てのオペレータの訓練を完了させるために,③M社専用の終日利用可能な標準サービス用の訓練環境を準備する。  ・期限までに訓練が完了するように,M社にオペレータの訓練スケジュールを作成してもらう。 (3) 自動対応機能の導入について  ・自動対応機能の導入を支援するE社の要員(以下,支援要員という)を,M社プロジェクトに参加させて,M社と導入の準備作業を進める。  ・自動対応機能の導入に関して,E社の支援を受けてM社が決めたサービス開始時の自動回答率の目標値を,M社プロジェクトの品質の目標とする。  ・自動対応機能のサービス開始時期は,標準サービス開始日と同じ日を目標とする。  ・目標を達成できないリスクもあるので,その対策についてはM社とともに引き続き検討する。 〔自動対応機能導入のリスク対応計画〕  M社の自動対応機能の導入を進める体制に,支援要員が参加して,準備作業を開始した。F課長は,④自動対応機能専用の検証環境を標準サービス用の訓練環境とは別に用意した。この環境は,検証作業が完了した時点で標準サービス用の訓練環境と統合する。  F課長は,要員を含む資源や作業工程などを適切にマネジメントしたとしても,導入前の準備作業の期間内に自動回答率の目標値が達成できない場合があり得ると考えた。⑤そこでF課長は,N氏に,この場合の対応としてスケジュールに関する対応策と品質に関する対応策を説明した。これらの対応策を実施するかどうかは両社で協議して決定することになったので,これに基づきリスク対応計画を作成することにした。

設問一覧 & 解答・演習

まずは解答を作成してみましょう。「解答例を見る」をクリックするとIPA公式解答例と採点基準が開きます。

設問1記述問題
制限字数:25 字以内
〔M社プロジェクトの移行条件〕について,本文中の下線①でF課長がN氏に,特に自動対応機能の導入について詳しく確認したのはなぜか。25字以内で述べよ。
0 / 25 文字
設問2(1)記述問題
制限字数:35 字以内
〔M社プロジェクトの移行条件への対応〕について,(1),(2)に答えよ。
(1) 本文中の下線②について,M社における過去のシステム移行時の状況を踏まえて,F課長が1回目の移行リハーサルで検証することは何か。30字以内で述べよ。また,移行リハーサルの2回目を設定した目的は何か。35字以内で述べよ。
0 / 35 文字
設問2(2)記述問題
制限字数:35 字以内
〔M社プロジェクトの移行条件への対応〕について,(1),(2)に答えよ。
(2) 本文中の下線③について,訓練環境に求められる要件は何か。35字以内で述べよ。
0 / 35 文字
設問3(1)記述問題
制限字数:40 字以内
〔自動対応機能導入のリスク対応計画〕について,(1),(2)に答えよ。
(1) 本文中の下線④について,標準サービス用の訓練環境とは別の環境を用意して検証作業を行う狙いは何か。40字以内で述べよ。
0 / 40 文字
設問3(2)記述問題
制限字数:25 字以内
〔自動対応機能導入のリスク対応計画〕について,(1),(2)に答えよ。
(2) 本文中の下線⑤について,スケジュールに関する対応策は何か。また,品質に関する対応策は何か。それぞれ25字以内で述べよ。
0 / 25 文字
午後I長文記述の得点力を引き上げる定番対策書Amazon・楽天 公式提携
PR
三好 康之 著 / 翔泳社

情報処理教科書 プロジェクトマネージャ 2026~2027年版

💡 推薦ポイント:プロジェクトマネージャ試験の午前II対策から午後Iの記述パターン、午後II論文の構成法まで体系的に習得できます。
※本リンク先はプロモーション(アフィリエイト広告)が含まれています
【出題趣旨】IPA公式発表
プロジェクトマネージャ(PM)は,個別に開発したシステムからサービスの利用への移行に際し,サービ ス仕様と顧客の要件を把握した上で,確実にプロジェクトマネジメントを行う必要がある。その際,新機能の 導入に関しても主導的な役割が期待される。 本問では,通信販売事業者が持つコンタクトセンタのサービスへの移行プロジェクトを題材として,移行計 画の立案,新機能の導入時のリスクへの対応について,PM としての実践的な能力を問う。
【採点講評】IPA公式発表
問1 では,次世代型コンタクトセンタサービスへの移行プロジェクトを題材に,移行計画の立案,新機能の 導入時のリスクへの対応について出題した。全体として正答率は高く,おおむね理解されていた。 設問2(2)は,正答率が低かった。M 社専用かつ終日利用可能という要件以外に,M 社プロジェクトの移行条 件を実現するために,機能面,構成面での訓練環境に求められる要件をプロジェクトマネージャ(PM)の視 点で解答してほしかった。 設問3(1)は,正答率が低かった。このプロジェクトでは標準サービスへの移行が最優先であることから,検 証作業は標準サービスの訓練に影響を及ぼさずに実施する必要があることを読み取ってほしかった。
