プロジェクトマネージャ午後I 事例記述平成28年 春期
午後I 問3

問3 進捗管理におけるボトルネック箇所の特定とテスト計画の見直し

テーマ:進捗管理におけるボトルネック箇所の特定とテスト計画の見直し
左右2分割表示:左側の問題文をスクロールしながら右側の設問に解答できます

長文事例本文

図表クリックで拡大
問3 プロジェクトの進捗管理及びテスト計画に関する次の記述を読んで,設問1〜3に答えよ。  不動産会社の D 社は,H 社のソフトウェアパッケージ(以下,H 社パッケージという)に一部機能を追加開発した人事給与システム(以下,現行人事給与システムという)を 10 年前から利用している。H 社パッケージの現行バージョンは保守期限が迫っている。また,現行人事給与システムが対応していない出退勤管理業務,休暇・残業申請業務などに対する社員のシステム化ニーズは強い。これらの点を考慮して,D 社経営陣は現行人事給与システムを刷新することにした。  人事部が中心となって要件定義を行い,RFP を提示して複数のベンダから提案を受けたところ,S 社のソフトウェアパッケージ(以下,S 社パッケージという)が要件への適合度が最も高く,他社で多くの導入実績及び類似の追加開発実績を有していた。経営陣は,S 社パッケージに一部機能を追加開発する人事給与システム(以下,新人事給与システムという)の外部設計,移行ツールの設計・製造・テスト,データ移行及び総合テストを準委任契約で,内部設計,追加開発の製造・単体テスト,結合テスト,S 社パッケージの設定・テストを請負契約で S 社に委託することを決定した。また,現行人事給与システムの利用者は人事部だけであったが,新人事給与システムでは出退勤管理業務,休暇・残業申請業務などのシステム化によって全社員が利用者となる。そこで,操作マニュアルの作成,及び全社員を対象とする操作説明会を行う利用者トレーニングも S 社に準委任契約で委託することにした。  S 社は,新人事給与システム設計・開発プロジェクトのプロジェクトマネージャ(PM)に T 課長を任命した。T 課長は新人事給与システム設計・開発プロジェクト計画を立案し,D 社経営陣の承認を得た。スケジュールは図1に示すとおりである。

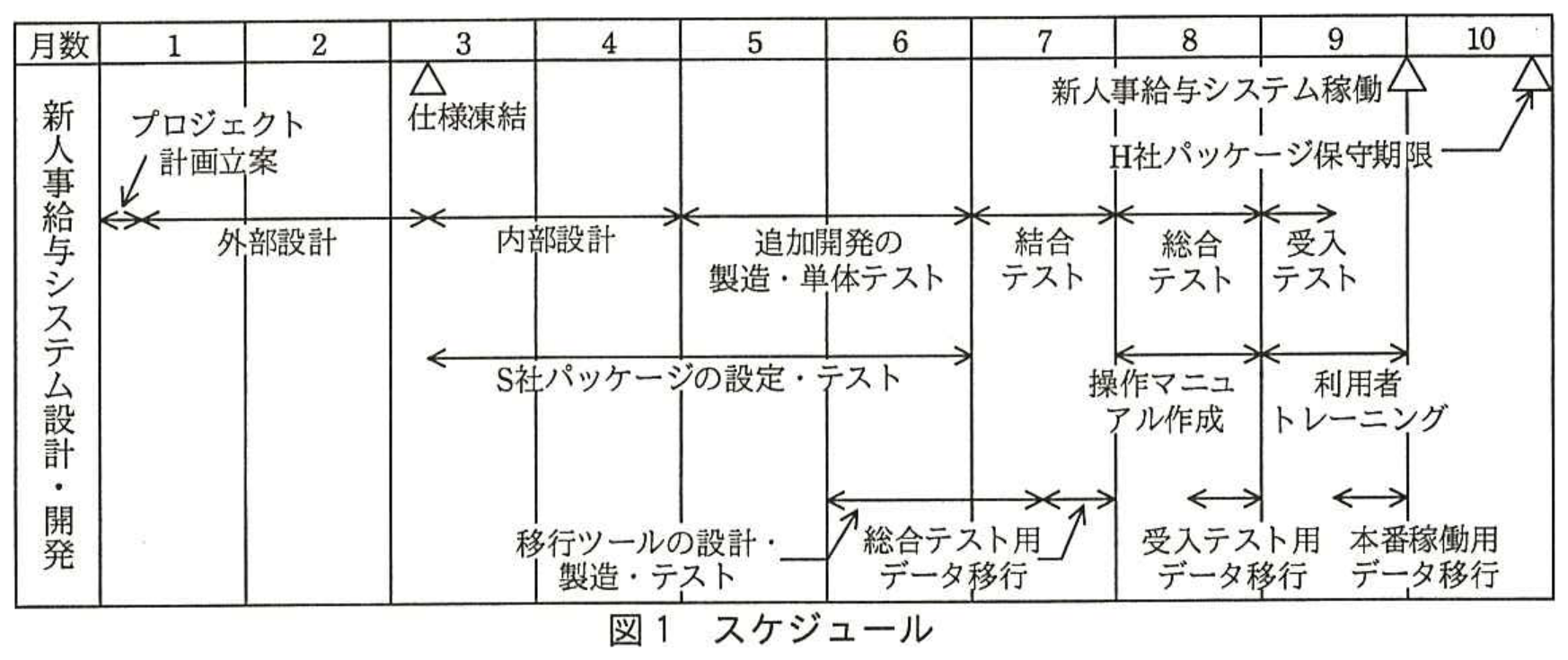

図1 スケジュール 拡大
図1 スケジュール
 本プロジェクトは,H 社パッケージの保守期限までに確実に新人事給与システムを稼働させる必要があること,及び H 社パッケージからの切替えであり,利用者トレーニングを十分に行う必要があることから,遅延は許されない。そこで,T 課長は EVM(Earned Value Management)手法を用いて進捗を定量的に可視化して管理することで遅延リスクへの対応を行うことにした。また,D 社の経営陣に少なくとも月1回開催するプロジェクト全体会議で進捗状況,リスク及び課題を報告し,対応策を確定させることにした。 〔外部設計の進捗状況〕  外部設計は人事外部設計チーム,給与外部設計チームの2チーム体制とし,8週間で実施して,工程完了時点で仕様を凍結する。S 社は外部設計書として,D 社の要件定義を踏まえ S 社パッケージの標準画面及び標準帳票を参考にして,処理フロー図,画面仕様,帳票仕様,利用者別処理権限表などを作成する。その上で,D 社との仕様検討の際に,S 社パッケージによって実現する機能については,外部設計書による説明に加え,S 社パッケージの標準画面のデモンストレーションや標準帳票の記入例の提示を行う。一方,追加開発で実現する機能については,外部設計書だけで設計内容を説明する。  各チームは機能単位で AC(Actual Cost),EV(Earned Value)を整理しており,T 課長は各チームから週次で AC,EV のチーム集計結果,リスク・課題状況と翌週の作業予定の報告を受け,進捗状況などを確認している。外部設計を開始してから3週間経過時の進捗報告で,人事外部設計チームのリーダから,クリティカルパス上の作業ではないが一部機能の設計が遅れているので,この機能を含めて各機能の作業に投入する工数を調整し,遅延を回復させたいという相談があり,T 課長はこれを承認した。3週間経過時及び4週間経過時における,EVM の実績に基づく進捗報告は表1に示すとおりである。

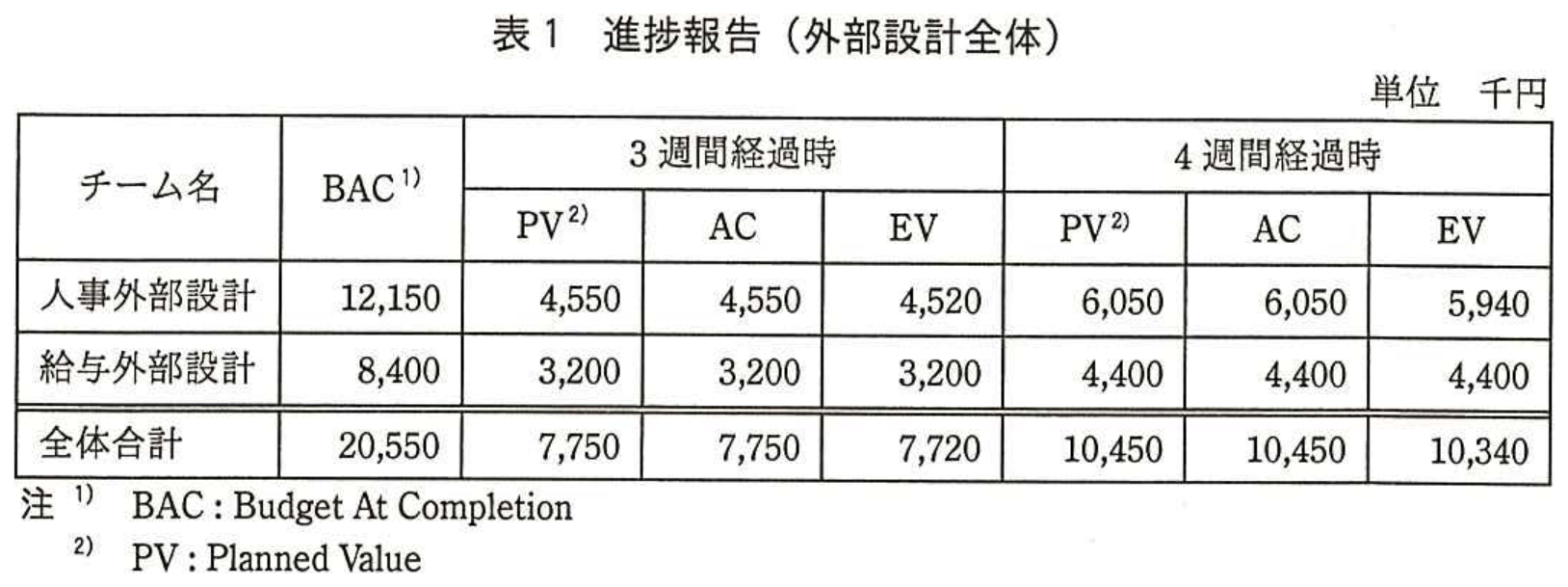

表1 進捗報告(外部設計全体) 拡大
表1 進捗報告(外部設計全体)
 T 課長は,表1からプロジェクト全体としてはおおむね計画どおりに進んでいると判断できるが,3週間経過時及び4週間経過時の報告内容を勘案すると,人事外部設計チームに関しては,各機能の作業状況を具体的に把握した上で,状況によっては課題を特定して対応策を検討し,プロジェクト全体会議で D 社と対応策を確定させる必要があると考えた。人事外部設計チームは,機能1から機能4に分けて設計していることから,T 課長は,人事外部設計チームのリーダに,それぞれの機能の作業状況について報告を求めた。 〔人事外部設計チームの進捗状況〕  T 課長が確認した,人事外部設計チームの各機能の作業状況は次のとおりであった。  機能1から機能3までは S 社パッケージによって実現する機能である。機能1は,最も作業工数を要する機能であり,プロジェクト計画においてクリティカルパス上の作業であるが,現時点では計画どおりに進んでいる。機能2は S 社パッケージの標準画面及び標準帳票をそのまま利用する仕様となったこともあり,作業は当初計画よりも進んでいる。機能3は S 社パッケージの標準画面及び標準帳票からの変更内容が明確であり,計画どおりに仕様検討が行われ,作業が進捗している。  機能4は現行人事給与システムでは未対応であり,全社員が利用者となる休暇・残業申請業務のシステム化を S 社パッケージに対する追加開発で実現するものである。S 社は他社で本機能に関する類似の追加開発実績を有しており,その知見を生かして設計を行っている。現時点ではクリティカルパス上の作業ではない。D 社人事部の仕様検討担当者(以下,D 社担当者という)は,本業務について現行の紙を用いた処理方法は具体的に理解しているが,システム化した処理方法のイメージが十分にもてておらず,詳細作業手順,作業条件,例外作業の処理方法などの理解が不十分である。このため,S 社外部設計案に対する D 社担当者の意見は,紙を前提とした処理方法に基づくものであり S 社外部設計案と比較してシステム化する上で優位性がない仕様であったり,仕様内容に不明瞭な点や整合性に欠けるところが残るものであったりする。D 社担当者の意見を生かしつつ当該機能の仕様を確定させるには時間が掛かる。仕様確定の迅速化に向け,作業に投入する工数を計画よりも増加させたが,遅延の解消に至っていない。  なお,外部設計工程では,品質・コスト・スケジュールに影響を与える事象を課題管理対象として扱っており,仕様確定に手間取った箇所もその都度,課題管理表に記録している。さらに,課題管理表を週次で整理して未決事項一覧表を作成し,未決事項の検討内容や仕様の確定状況をモニタリングしている。  作業状況を確認した T 課長は,人事外部設計チームの進捗状況を適切に管理するために,機能単位で EVM の実績及びクリティカルパスを明示した進捗状況の報告を受けることにした。報告を受けた機能単位の EVM の実績に基づく進捗報告は表2に示すとおりである。

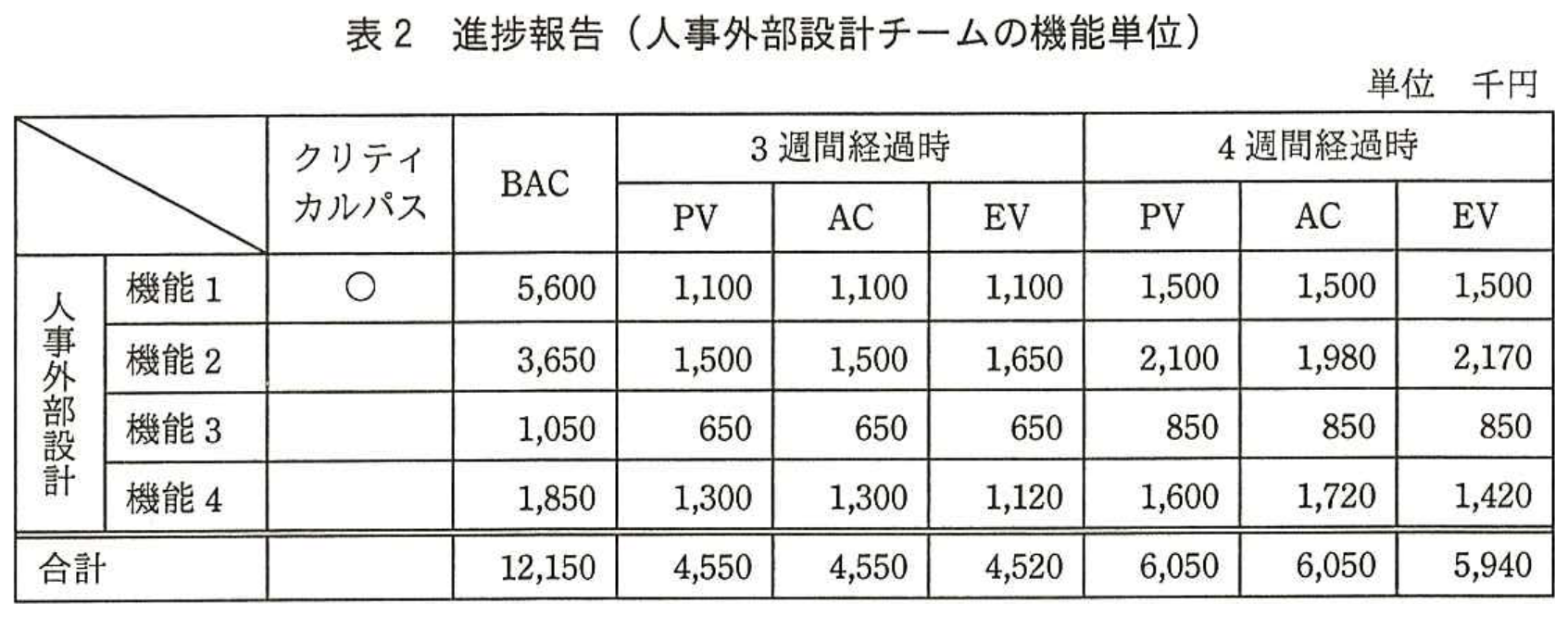

表2 進捗報告(人事外部設計チームの機能単位) 拡大
表2 進捗報告(人事外部設計チームの機能単位)
 機能4の4週間経過時の SPI(Schedule Performance Index)は a となっており,T 課長は各機能の作業に投入する工数の調整だけでは対応策として不十分であると判断した。そこで,プロジェクト全体会議において,T 課長は b を用いて仕様の確定が進んでいないことを報告し,D 社と S 社は,D 社のある状況が仕様確定に時間が掛かっている原因であるという共通認識をもった。その上で,EVM の実績の推移及び EAC(Estimate At Completion)を用いて進捗遅れの問題が顕在化していることを報告し,マイルストーンである仕様凍結日の遵守に向けて D 社にも対応を要請することにした。  さらに,T 課長は,仕様確定を迅速に進めるためには,D 社担当者が S 社の外部設計内容を,システム化した処理方法として適切なものであると容易に判断できるようにすることが重要であると考えた。そこで,T 課長は,人事外部設計チームに対して,現行人事給与システムで対応していない機能を追加開発する際の外部設計書に関しては,他社での類似の追加開発実績を活用して,ある補足資料を作成し,それも用いて外部設計内容の説明を行うように指示した。そして,引き続き機能単位の EVM の実績などを用いた進捗管理を行い,今後の外部設計期間中に,もし週次の進捗報告から①ある状況になったことが判明した場合は,S 社の設計要員を追加投入して遅延の回復を図る対応策の検討や調整も行うことにした。 〔テストに関する施策の追加〕  T 課長は,人事外部設計チームの作業状況から,本プロジェクトに潜在する品質リスクを勘案し,次に示す二つの施策をテスト工程で実施することを D 社に提案した。 ① 総合テストのテストケース作成に,外部設計時に用いた課題管理表を活用する。 ② 利用者トレーニングにおいて,操作説明会に加え,全社員を対象にトレーニング用のデータを使って一連の業務を実行する試行運用を追加する。さらに,試行運用結果を踏まえて c の記述を充実させ,本稼働後に,利用者が業務・システムについての不明点を自身で解消できるようにする。

設問一覧 & 解答・演習

まずは解答を作成してみましょう。「解答例を見る」をクリックするとIPA公式解答例と採点基準が開きます。

設問1記述問題
制限字数:35 字以内
〔外部設計の進捗状況〕について,T 課長が,プロジェクト全体がおおむね計画どおりに進んでいる状況でも,人事外部設計チームの各機能の作業状況を具体的に把握する必要があると考えた理由を35字以内で述べよ。
0 / 35 文字
設問2(1)記号・選択式
〔人事外部設計チームの進捗状況〕について,本文中の a に入れる数値を求めよ。答えは小数第3位を四捨五入して小数第2位まで求めよ。
※直接入力してください
設問2(2)記号・選択式
〔人事外部設計チームの進捗状況〕について,本文中の b に入れる適切な資料名を答えよ。
※直接入力してください
設問2(3)記述問題
制限字数:40 字以内
〔人事外部設計チームの進捗状況〕について,D 社のどのような状況が原因で仕様確定に時間が掛かっているのか。40字以内で述べよ。
0 / 40 文字
設問2(4)記述問題
制限字数:25 字以内
〔人事外部設計チームの進捗状況〕について,(4) D 社担当者が S 社の外部設計内容を,システム化した処理方法として適切なものであると容易に判断できるようにするために,T 課長が人事外部設計チームに追加作成を指示した補足資料とはどのような資料か。25字以内で述べよ。
(5) 本文中の下線①の“ある状況”とはどのような状況か。30字以内で述べよ。
0 / 25 文字
設問3(1)記述問題
制限字数:30 字以内
〔テストに関する施策の追加〕について,外部設計時に用いた課題管理表を活用してテストケースを作成することで,テスト実施時にどのような確認が可能になるか。30字以内で述べよ。
0 / 30 文字
設問3(2)記号・選択式
〔テストに関する施策の追加〕について,本文中の c に入れる適切な資料名を答えよ。
※直接入力してください
午後I長文記述の得点力を引き上げる定番対策書Amazon・楽天 公式提携
PR
三好 康之 著 / 翔泳社

情報処理教科書 プロジェクトマネージャ 2026~2027年版

💡 推薦ポイント:プロジェクトマネージャ試験の午前II対策から午後Iの記述パターン、午後II論文の構成法まで体系的に習得できます。
※本リンク先はプロモーション(アフィリエイト広告)が含まれています
【出題趣旨】IPA公式発表
プロジェクトマネージャ(PM)は,プロジェクトを構成する個々の作業の進捗状況を把握し,ボトルネッ クとなっている箇所を特定して対策を採る必要がある。 本問では,人事給与システムの設計・開発の外部設計における進捗管理を題材に,進捗状況の把握及び進捗 遅延箇所に対する対応策の立案,潜在する品質リスクへの対応のためのテスト工程における施策の追加につい て,PM としての実践的な能力を問う。
【採点講評】IPA公式発表
問3 では,EVM を用いた進捗管理を行っていく過程で,進捗遅延に対しどのように対応するか,潜在する 品質低下リスクをどのように回避するかなどについて出題した。設問1,設問2(5),設問3(1)の正答率が低か った。 設問1 では,表1 から,人事外部設計チームの時系列的な変化に着目して解答してほしかったが,4 週間目 の時点だけの遅延に着目する解答が散見された。また,EVM の各指標値の定義を適切に理解できていないと 思われる解答も散見された。 設問2(5)では,クリティカルパスに着目し,設計要員の追加投入を行わないと遅延回復が困難な状況である ことを解答してほしかったが,スケジュール遅延拡大だけの解答や,進捗ではなく結果であるマイルストーン が守れそうにないという解答が多かった。状況判断においては,明確な判断基準を用いることが重要であるこ とを理解しておいてほしい。 設問3(1)では,“課題管理対象となった課題が全て解決していることの確認”などの課題管理表の一般的な 利用方法に関する解答が目立った。“仕様確定に手間取った箇所もその都度,課題管理表に記録している”点 を踏まえ,どのような品質低下リスクを回避できるのかを考えて解答してほしかった。
