プロジェクトマネージャ午後I 事例記述平成28年 春期
午後I 問1

問1 プロジェクトへの要求事項や特性を把握した上でのリスク管理計画と変更対応

テーマ:プロジェクトへの要求事項や特性を把握した上でのリスク管理計画と変更対応
左右2分割表示:左側の問題文をスクロールしながら右側の設問に解答できます

長文事例本文

図表クリックで拡大
問1 プロジェクトのリスク管理に関する次の記述を読んで,設問1〜3に答えよ。  J社は,プラントで石油化学製品を製造する企業である。J社製品に対する需要は伸び悩み,プラントの運転に係る業務の効率向上と費用の削減が求められている。また,ベテラン作業員の退職に伴う若手作業員への技術継承が課題となっている。一方で,プラントは重要な社会基盤であり,安全で安定的な運転が求められている。具体的には,プラントを運転しながら行う日常の設備の点検や補修作業(以下,日常点検という)は,多くの作業を手際よく進める必要があるが,点検を行う設備に対する作業手順を間違えるとプラントの停止につながりかねないので,決められた手順に沿った確実な作業実施が求められる。  このような状況に対応するために,J社は,これまで使用してきた設備管理システム(以下,現システムという)に代えて,通信機能を搭載したタブレット端末を活用して,日常点検を支援する,新たな設備管理システム(以下,新システムという)を開発するプロジェクトを立ち上げることにした。開発期間は1年で,年末年始のプラントの停止期間中にシステムを切り替えるので,スケジュールの遅延は許されない。プロジェクトマネージャ(PM)はシステム部のK氏である。 〔現システムにおける作業の問題点と新システムの機能〕  J社のプラントは,様々な種類の数多くの設備から構成されている。これらの一連の設備は広大な土地の中に分散して設置されている。現システムは,10年以上前に開発され,書類を使うことを前提に作業を実施しているので,最近では次のような問題点が顕在化している。 ・作業指示に基づき日常点検を行う場合,事前に作業員が現場に行き,対象となる機器の位置や状態を確認した上で,必要となる点検のチェックリスト(以下,点検票という),マニュアルや設計図面などの書類を事務所に取りに戻らなければならない。 ・日常点検の作業では,現場で点検票に結果を記録し,点検作業終了後に事務所に戻って現システムに入力し,作業報告書にまとめる。これらの一連の処理は,日中に点検作業を続けて行い,全ての点検作業終了後にまとめて現システムへの入力と作業報告書の作成という手順で行われることが多い。その結果,現システムへの入力は夜間にまで及ぶことが多く,入力間違いや入力の漏れが発生する原因となっている。 ・若手作業員が日常点検を行う際,作業内容の不明な点を,書類を一緒に見ながらベテラン作業員に確認したい場合には,事務所に戻る必要があり,作業が非効率となっている。  これらの問題点を解消するために,新システムでは,現システムの機能に加え,次の機能を実現する。 ・点検票や日常点検時に必要なマニュアルや設計図面などの情報を,現場で必要に応じてタブレット端末で参照できるようにする。 ・日常点検の履歴から,次回の日常点検の対象設備や点検項目を抽出し,適切な手順に沿ってリスト化した点検票としてタブレット端末に表示できるようにする。 ・点検票の手順に従って日常点検の作業を確実に実施しながら,作業の結果をタブレット端末でチェックするだけで入力できるようにする。 ・現場の作業員と事務所の作業員が,タブレット端末の通信機能を利用して,同じ情報を一緒に見ながら確認,質問,アドバイスなどの協働作業を行えるようにする。  K氏は,今回のプロジェクトにおいては,通信機能を搭載したタブレット端末を活用した新たな日常点検の業務プロセスを導入する必要があると考えた。そこで,このことに起因する開発スケジュール面のリスクを軽減するために,早い段階からステークホルダの協力を得て,協働して開発を進めることにした。 〔プロジェクトに対する要求事項〕  K氏は,今回のプロジェクトでは,業務の特性から次のような要求事項を実現する必要があると考えた。 ・機能要件への高い適合性の確保  機能要件への不適合が,点検を行う設備に対する作業手順の間違いにつながる可能性もあるので,機能要件を明確にした上で,徹底した適合性の検証が求められる。 ・日常点検作業を阻害しない操作性の確保  作業員が日常点検を行う場合,様々な器具を使ったり,設備の操作を行ったりする。そのような状況でも利用できるように,作業員の作業を阻害しない操作性が求められる。 ・現場と事務所間の協働作業の効率向上  現場と事務所間で通信機能を活用した協働作業を実現することによって作業の効率向上を図るために,現場の作業環境で確実に通信機能による協働作業が可能かどうかを検証する必要がある。現場と事務所の作業員の通信手順を設計段階で確立し,試用期間の中で検証する。 ・情報セキュリティの確保  可搬性を確保するために,通信機能を搭載したタブレット端末を導入するが,情報セキュリティの確保が必要となる。 ・データの整理・検証  現システムのデータの完全性についての問題を解決するために,データの整理・検証を行う必要がある。  K氏は,プロジェクト計画の策定に当たっては,これらの要求事項を十分に考慮する必要があると考え,図1のスケジュールを策定した。

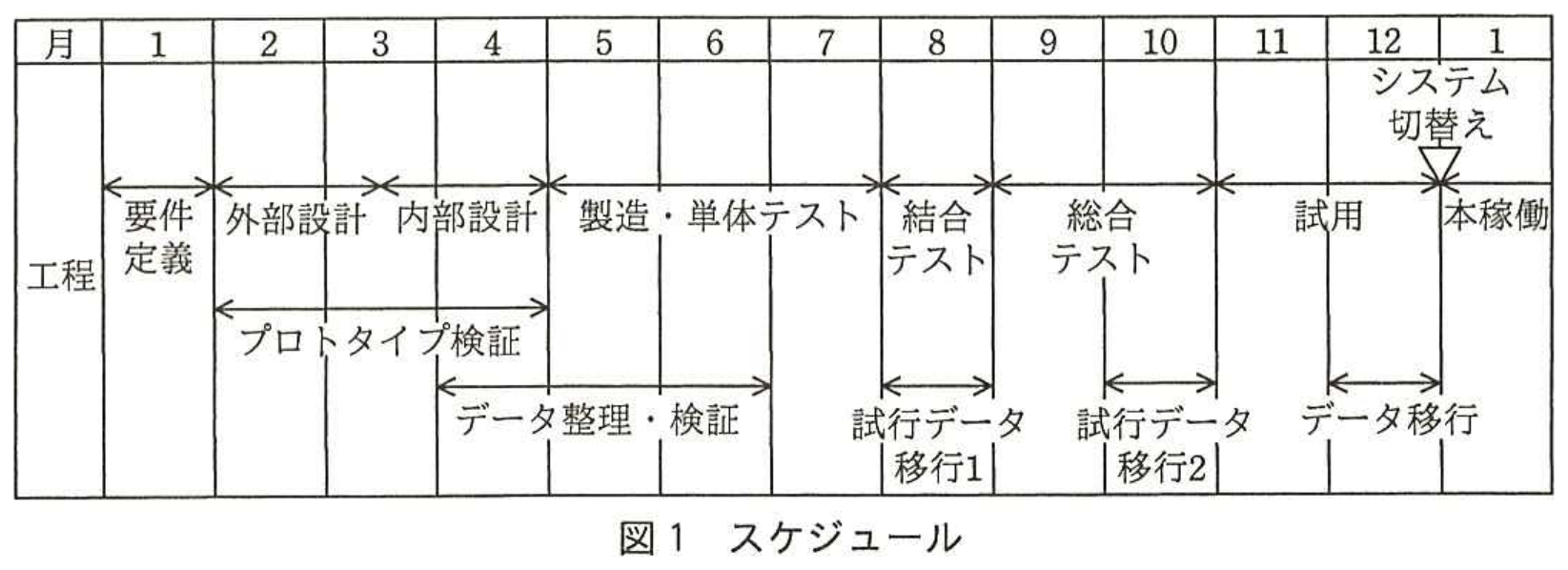

図1 スケジュール 拡大
図1 スケジュール
〔要求事項への対応〕  K氏は,それぞれの要求事項に対し,次の対応策を講じることにした。 ・機能要件への高い適合性の確保  機能要件への高い適合性を確保し,最終的なビジネス上のリスクを回避するために,①総合テスト後に新システムでの試用期間を設定して,改善した業務プロセスによる新たな実務の内容や業務フローに則した確認項目を充実させることにした。試用期間においては,日常点検の際に従来の書類を使用した作業と並行して,タブレット端末も利用し,新システムで新しい実務に則した作業が確実に実施可能かどうかを確認してもらうことにした。 ・日常点検作業を阻害しない操作性の確保  日常点検作業を阻害しない操作性を確保するために,設計段階でプロトタイプによる検証を行うことにした。タブレット端末に,従来及び新しい点検票のフォームを順番に表示し,②日常点検の現場で,作業員にあることを確認してもらうことにした。 ・現場と事務所間の協働作業の効率向上  ③新しい機能が現場作業の効率向上に確実に貢献することを確認するために,試用期間の中で,試行目的で移行したデータを用いて,実際の日常点検の作業環境において,タブレット端末を使ってもらうことにした。 ・情報セキュリティの確保  ④情報セキュリティ面のリスクを回避するために,タブレット端末にデータを保存させない機能を追加することにした。さらに,タブレット端末にICタグを貼付して,管理を徹底することにした。 ・データの整理・検証  現システムのデータの完全性についての問題によって,新システムで発生する可能性があるリスクを回避するために,⑤現システムのデータの整理・検証を徹底して行うことにした。 〔機能の追加要求〕  プロジェクト開始後2か月が経過し,プロトタイプでの検証を進める中で,“より効率よく作業が行えるように,GPS機能を利用し,作業員の現在地と目的の設備の位置をプラントの図面上で確認できるようにしてほしい。”という追加要求が挙がってきた。GPS機能自体はタブレット端末の機能として装備されているが,位置情報をプラントの図面上に正確に表示させるためには,GPS機能を活用したZ社のソフトウェアパッケージを利用し,ソフトウェアパッケージ上の追加開発をZ社に委託しなければ対応できない。Z社のソフトウェアパッケージは市場での導入実績が多いが,J社としては,Z社との取引実績はない。  K氏は,この追加要求に対応することは,単純に開発工数が増えるというだけでなく,別のリスク要因を抱え込むことになると考えた。今回のプロジェクトは後半のテスト工程,試用期間を十分に確保することが最優先だと考え,現時点ではこの追加要求を開発範囲には含めず,次回の開発事項として対応を検討することにした。

設問一覧 & 解答・演習

まずは解答を作成してみましょう。「解答例を見る」をクリックするとIPA公式解答例と採点基準が開きます。

設問1記述問題
制限字数:30 字以内
〔現システムにおける作業の問題点と新システムの機能〕について,K氏が,開発スケジュール面のリスクを軽減するために,早い段階からステークホルダの協力を得て,協働して開発を進めることにした狙いを,30字以内で述べよ。
0 / 30 文字
設問2(1)記述問題
制限字数:30 字以内
〔要求事項への対応〕について,(1) K氏が,本文中の下線①を行うことによって回避しようとしたビジネス上のリスクを,30字以内で述べよ。
0 / 30 文字
設問2(2)記述問題
制限字数:30 字以内
〔要求事項への対応〕について,(2) K氏が,本文中の下線②において,作業員に確認してもらおうとした内容を,30字以内で述べよ。
0 / 30 文字
設問2(3)記述問題
制限字数:30 字以内
〔要求事項への対応〕について,(3) K氏が,本文中の下線③において,現場作業の効率向上に確実に貢献することを確認しようとした内容を,30字以内で述べよ。
0 / 30 文字
設問2(4)記述問題
制限字数:30 字以内
〔要求事項への対応〕について,(4) K氏が,本文中の下線④において,タブレット端末にデータを保存させない機能を追加することによって回避しようとしたリスクを,30字以内で述べよ。また,(5) 本文中の下線⑤の対策を行うことによって回避しようとした,新システムで発生する可能性があるリスクを,35字以内で述べよ。
0 / 30 文字
設問3記述問題
制限字数:25 字以内
〔機能の追加要求〕について,K氏が,この追加要求に対応することで抱え込むことになると考えた,開発工数が増えること以外の別のリスク要因を,25字以内で述べよ。
0 / 25 文字
午後I長文記述の得点力を引き上げる定番対策書Amazon・楽天 公式提携
PR
三好 康之 著 / 翔泳社

情報処理教科書 プロジェクトマネージャ 2026~2027年版

💡 推薦ポイント:プロジェクトマネージャ試験の午前II対策から午後Iの記述パターン、午後II論文の構成法まで体系的に習得できます。
※本リンク先はプロモーション(アフィリエイト広告)が含まれています
【出題趣旨】IPA公式発表
プロジェクトマネージャ(PM)には,プロジェクトの計画策定において,様々なリスクを想定し,その対 応策を計画へ反映するプロアクティブな対応が求められる。 本問では,プロジェクトへの要求事項や特性を把握した上で,リスクを考慮してどのように計画へ反映する か,機能の追加要求に対応することに伴うリスクをどのように把握し,個別リスクに対応するかについて, PM としてのリスク対応の基本的な知識,経験を問う。
【採点講評】IPA公式発表
問1 では,プロジェクトのリスク管理について出題した。全体として正答率は高く,おおむね正しく理解さ れていた。 設問1 では,早い段階からステークホルダの協力を得て,協働して開発を進めた狙いを問うたが,“スケジ ュール遅延を防ぐ”などのように一般論の解答が散見された。新たな業務プロセスの導入に起因するスケジュ ール遅延リスクの軽減が目的であることを,理解してほしかった。 設問2(5)では,現システムのデータの整理・検証を徹底して行うことで回避しようとしたリスクを問うた が,“テストがうまくいかない”などの一般論の解答が多かった。入力間違いや入力漏れのあるデータが移行 されることによって発生する,正しい点検票が表示されないというリスクを正しく指摘してほしかった。 設問3 では,追加要求に対応することで抱え込む,開発工数が増えること以外のリスク要因を問うたが,結 果の事象だけを記述してリスク要因を正しく記述していない解答が多かった。取引実績のないZ 社に開発を委 託しなければならないというリスク要因を抱え込む点を正しく認識してほしかった。
本番形式・制限時間付きで演習する
平成28年 春期 午後I(2問選択・90分)を実戦演習モードで通し解答し、総合採点を受けられます。
実戦演習を始める
