システムアーキテクト午後I 事例記述平成26年 秋期
午後I 問1

問1 社内システムの強化・改善について

テーマ:顧客サービスの向上や社内管理の強化のために,社内システムの強化・改善を図ることが多い。
左右2分割表示:左側の問題文をスクロールしながら右側の設問に解答できます

長文事例本文

図表クリックで拡大
問1 社内システムの強化・改善に関する次の記述を読んで,設問1〜4に答えよ。 A社は,設備機械メーカB社の子会社で,B社が販売した設備機械の改修,保守を行っている保守サービス会社である。このたび,社内システムの強化・改善を行うことにした。 〔社内システムの強化・改善の目的〕  A社では,設備機械の改修,定期保守の受注案件単位に,工事管理番号(以下,工番という)を採番し,工番が採番された案件(以下,案件という)ごとに,見積りから受注,手配,工事実施,顧客検収,売上,請求,入金,損益までを管理している。しかし,現行システムではそれらが部分的に実装されているだけなので,一元的に管理できていない。  そこでこのたび,案件の発生から完了までを一元的に管理するシステムを構築し,顧客サービスの向上と,進捗管理,損益管理などの社内管理の強化につなげることにした。 〔案件の発生から完了までの現行業務の流れ〕 (1) 見積り・受注  ① 顧客からの,設備機械の不具合対応要請や改造要求などの改修の依頼については,現場に出向いて,改修の内容を確認した後,見積金額のベースとなる予定原価を算定して,顧客に見積りを提示する。顧客と見積りを合意した後,受注となり,工番を採番する。  ② 定期保守は,基本契約を事前に締結しているが,保守時期が到来するたびに,付帯作業も含めた見積金額のベースとなる予定原価を算定し,A社から顧客に見積金額の通知を行い,顧客との合意後,定期保守の受注として工番を採番する。 (2) 手配計画・部品手配・作業手配  ① 案件の作業時期から,手配計画を作成する。部品の手配計画として,改修及び保守に必要な部品の所要量を計算し,調達時期を決定する。また,作業の手配計画として,案件の作業量を見積もり,作業期間に合わせた作業員,機材の手配を決定する。社内の作業員だけで作業が間に合わないときは,外注の手配を計画に含める。  ② 部品の手配計画に基づき,部品手配として発注を行う。  ③ 作業の手配計画に基づき,作業手配として作業指示と部品の出庫指示を行う。また,外注を手配する必要があるときは,外注先に発注を行う。 (3) 工事実施・顧客検収  現場で改修作業,保守作業を実施する。作業の終了後に作業実績報告を行い,外注した作業については,外注検収報告を行う。顧客検収を受けた後に顧客検収報告を行う。作業実績報告では,作業員別作業時間,改修及び保守に使用した部品の使用量,作業員の出張滞在費,部品・工事機材の運搬費などを報告する。 (4) 売上・請求・入金  ① 顧客検収報告に基づき,売上を計上し,締め日に請求を行う。  ② 顧客からの入金額が,当該案件の売上額と一致していることを確認する。 (5) 工番別損益管理  ① 工番別原価要素ごとに,実績原価集計を行う。集計する原価要素には,部品費,労務費,外注費及び直接経費がある。直接経費は,作業員の出張滞在費と部品・工事機材の運搬費である。  ② 入金を確認し,工番別実績原価を集計して,工番別損益を確定する。この時点で,案件は完了となる。 〔社内システムの強化・改善の内容〕  案件の発生から完了までの業務の流れの中で,現在検討している社内システムの強化・改善の内容は,次のとおりである。 (1) 現行の受注システムでは,受注登録時に人が工番を採番し,入力していたが,強化・改善後は,受注システムに,見積書及び定期保守通知書の作成処理を新規に追加し,その中で工番の自動採番を行う。改修については,見積書を作成後,管理者の承認を受け,承認登録する。定期保守については,付帯作業の見積金額を含む定期保守通知書の作成後,管理者の承認を受け,承認登録する。いずれも,管理者の承認がなければ工番の採番はできない。承認された見積書及び定期保守通知書を顧客に提示し,合意後に受注となる。 (2) 見積りの段階で,原価要素別に予定原価を登録する。 (3) 受注システムでの受注登録は,入力の負担を軽減するために,改修では見積書の内容を,定期保守では定期保守通知書の内容を引き継いで登録できるようにする。 (4) 部品手配及び作業手配は,現行の購買管理システム及び作業管理システムを利用する。購買管理システムの機能には,部品所要量計算,部品発注・検収処理,外注発注・検収処理がある。作業管理システムの機能には,作業予定登録,作業指示処理,部品出庫指示処理,作業実績処理,顧客検収登録がある。 (5) 案件全体の進捗と損益の管理のために,工番別進捗管理システムと工番別損益管理システムを新規に構築する。これらのシステムで必要となる情報は,できるだけ現行システムから取得できるようにする。 〔工番別進捗管理システムと工番別損益管理システムの概要〕  現行システムと,工番別進捗管理システム及び工番別損益管理システムとの関連を図1に示す。
図1 現行システムと工番別進捗管理システム及び工番別損益管理システムとの関連 拡大

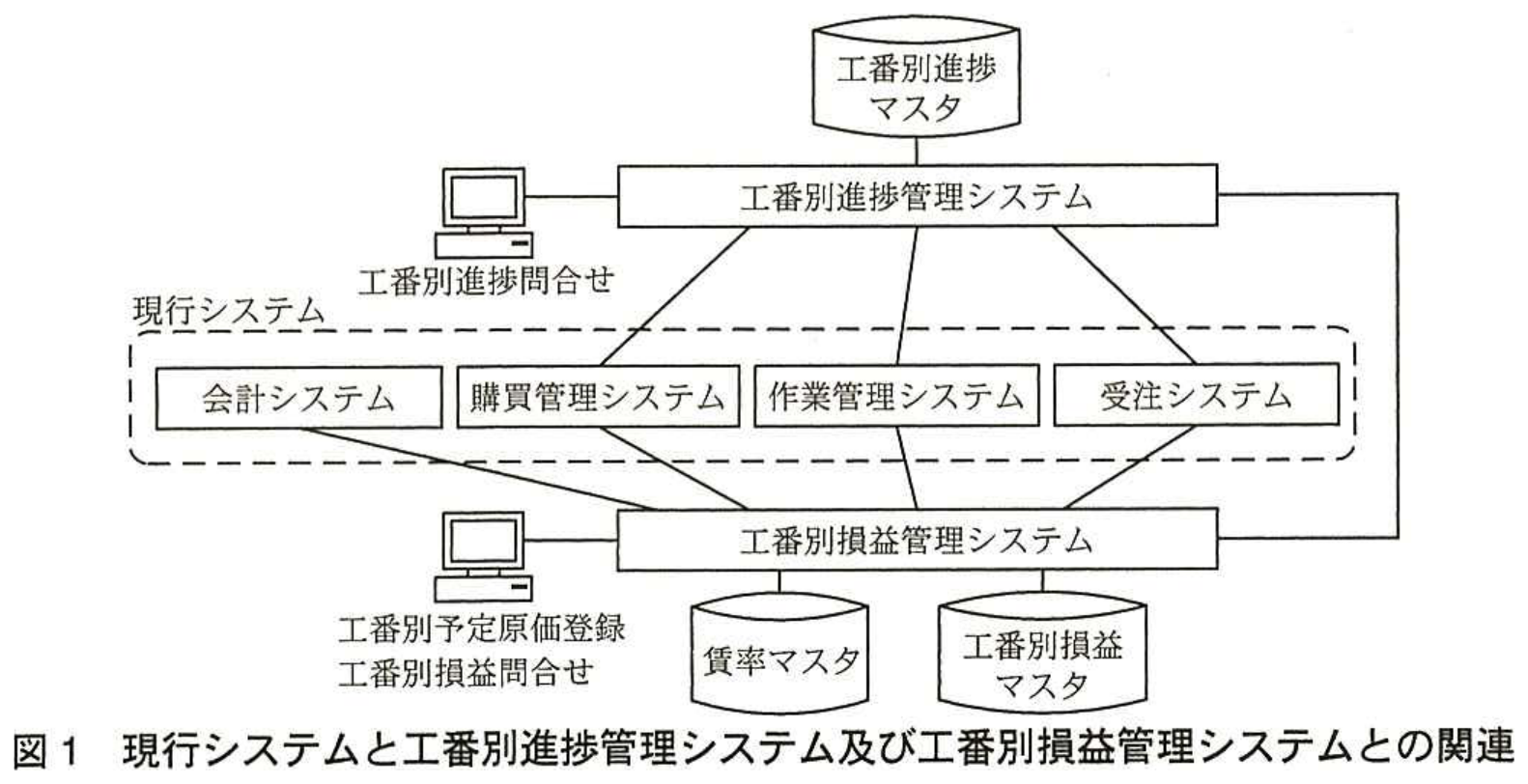

図1 現行システムと工番別進捗管理システム及び工番別損益管理システムとの関連
(1) 工番別進捗管理システム  工番別進捗管理システムでは,案件の発生から完了までの進捗状況を工番別進捗マスタ上で管理する。  ① 案件の発生から完了までに行われる業務上の各機能(以下,業務機能という)について,システムで終了とするタイミングを,業務機能終了タイミング表として表1に示す。
表1 業務機能終了タイミング表 拡大
表1 業務機能終了タイミング表

表1 業務機能終了タイミング表 | 番号 | 業務機能 | システムで業務機能を終了とするタイミング | | :---: | :--- | :--- | | 1 | 見積り・改修 | 見積書の承認が登録されたとき | | 2 | 見積り・定期保守 | a | | 3 | 受注 | 受注が登録されたとき | | 4 | 手配計画 | 手配の予定が登録されたとき | | 5 | 部品手配・発注 | 部品の発注書が発行されたとき | | 6 | 部品手配・検収 | 部品検収が登録されたとき | | 7 | 作業手配・作業指示 | 作業指示書が発行されたとき | | 8 | 作業手配・外注発注 | 外注先への発注書が発行されたとき | | 9 | 作業手配・部品出庫 | 部品出庫実績が登録されたとき | | 10 | 工事実施・作業実施 | 工事実施後,作業実績報告が登録されたとき | | 11 | 工事実施・外注検収 | 外注検収報告が登録されたとき | | 12 | 顧客検収・売上 | b | | 13 | 請求 | 請求書が発行されたとき | | 14 | 入金 | 入金が登録されたとき | | 15 | 実績原価集計 | 全ての原価要素の実績原価が登録されたとき |  ② 手配計画の中で,手配の予定を工番別進捗マスタに登録するとき,作業時期からみて,手配の整合性をチェックし,問題があるときは,警告を表示する。 (2) 工番別損益管理システム  工番別損益管理システムでは,工番ごとの売上,原価,損益及び入金額の予定と実績を工番別損益マスタ上で管理する。また,原価については,原価要素別に管理する。賃率マスタは,作業員の資格別の時間当たり単価を管理している。  ① 売上の登録   見積時に,予定売上の登録を行い,顧客検収報告の登録時に,実績売上として登録する。  ② 予定原価の登録   予定原価は,見積段階では,作業は社内の作業員だけで行うものとみなし,原価要素別に部品費,労務費,直接経費を見積もり,登録する。  ③ 実績原価の収集   ・部品費は,作業実績報告で登録された,実際に使用した部品の費用を計上する。   ・労務費は,作業実績報告から計算し,計上する。   ・外注費は,購買管理システムからの外注検収時の金額を計上する。   ・直接経費は,作業実績報告で登録された,作業員の出張滞在費,部品・工事機材の運搬費を計上する。  ④ 損益計算   損益は,予定売上と予定原価の差額を予定損益として,実績売上と実績原価の差額を実績損益として計算する。  ⑤ 入金の把握   入金予定は,受注時点での売上額を入金予定額とし,入金実績は現行の会計システムからの入金情報によって更新する。

設問一覧 & 解答・演習

まずは解答を作成してみましょう。「解答例を見る」をクリックするとIPA公式解答例と採点基準が開きます。

設問1(1)記述問題
制限字数:30 字以内
社内システムの強化・改善後の案件の発生及び完了について,(1),(2)に答えよ。
(1) 工番の採番は,強化・改善後の受注システムの中で,どのタイミングで行うべきか。30字以内で述べよ。
0 / 30 文字
設問1(2)記述問題
制限字数:40 字以内
社内システムの強化・改善後の案件の発生及び完了について,(1),(2)に答えよ。
(2) 顧客との契約上での,案件の完了時期を,40字以内で述べよ。
0 / 40 文字
設問2記述問題
制限字数:30 字以内
手配計画の中で,手配の整合性をチェックしている。作業手配での作業員,外注,機材の手配の他に,何がどのように計画されているかをチェックしているか。30字以内で述べよ。
0 / 30 文字
設問3(1)記述問題
制限字数:15 字以内
工番別進捗管理システムについて,(1),(2)に答えよ。
(1) 作業手配及び工事実施関連の業務機能のうち,購買管理システムからの情報に基づき,終了と判断する業務機能を表1の番号から二つ挙げ,判断のために取得すべき情報を,それぞれ15字以内で述べよ。
0 / 15 文字
設問3(2)記述問題
制限字数:20 字以内
工番別進捗管理システムについて,(1),(2)に答えよ。
(2) 業務機能を終了とするタイミングについて,表1中の a,b に入れる適切な内容を,それぞれ20字以内で述べよ。
0 / 20 文字
設問4(1)記述問題
制限字数:25 字以内
工番別損益管理システムについて,(1),(2)に答えよ。
(1) 予定原価の原価要素のうち,見積時には設定できず,作業計画の立案時に初めて設定できる原価要素がある。その原価要素を答えよ。
0 / 25 文字
設問4(2)記述問題
制限字数:40 字以内
工番別損益管理システムについて,(1),(2)に答えよ。
(2) 労務費の実績原価は,作業実績報告で報告された作業員全員の労務費になる。作業員一人一人の労務費は,どのように計算されるか。計算式を答えよ。
0 / 40 文字
午後I長文記述の得点力を引き上げる定番対策書Amazon・楽天 公式提携
PR
情報処理教科書 システムアーキテクト 2026年版
IPA 厳選対策書情報処理教科書 システムアーキテクト 2026年版松田 茂樹 著 / 翔泳社
SA定番テキスト
松田 茂樹 著 / 翔泳社

情報処理教科書 システムアーキテクト 2026年版

💡 推薦ポイント:システムアーキテクト試験で求められる要件定義からアーキテクチャ設計、移行計画まで、合格に必要な知識体系を1冊で整理できます。
※本リンク先はプロモーション(アフィリエイト広告)が含まれています
【出題趣旨】IPA公式発表
顧客サービスの向上や社内管理の強化のために,社内システムの強化・改善を図ることが多い。 本問は,保守サービス会社における設備機械の改修や保守の工事管理を題材として,工事進捗管理や工事損 益管理などの業務要件をシステム要件へ具体化していくことや,関連システムとの情報連携をどうとるべきか などについて,具体的な記述を求めている。本問では,業務面からの要求を把握する能力,業務要件をシステ ム要件として定義していく能力を評価する。
【採点講評】IPA公式発表
問1 では,保守サービス会社を例にとり,基幹業務系システムの強化・改善に関するシステム設計について 出題した。全体として正答率は高かった。 設問1 は,(1),(2)とも正答率が高かったが,(1)では,“見積書又は定期保守通知書の承認が登録されたと き”という解答に対し,“見積書又は定期保守通知書の作成時”,“受注登録時”といった誤った解答が散見さ れた。(2)では,顧客との契約上での,案件の完了時期を問う問題であったが,“実績原価集計が終了したと き”,“工番損益が確定したとき”といった,社内的な完了時期の解答が散見された。 設問2 は,正答率が低かった。手配計画には,作業の手配計画と部品の手配計画があり,ここでは部品の手 配計画に関して問うているが,作業手配や原価に関しての解答が多く見られた。 設問3(1)は,二つ挙げる業務機能のうち,一つは正答率が高く,もう一つは正答率が低かった。誤答の多く は,作業手配及び工事実施関連の業務機能ではなく,部品手配関連の業務機能を挙げた解答であった。 設問4(2)は正答率が低かった。労務費の計算方法を問う問題であったが,直接経費である出張滞在費まで含 めた解答が散見された。 システムアーキテクトとして,業務要件を十分に理解した上で,適切なシステム要件の定義,設計を行える よう心掛けてほしい。
本問に関連するシステムアーキテクト重要用語解説
